Klebelstraße
10. Mai 2022

Fassa­den­ar­beiten

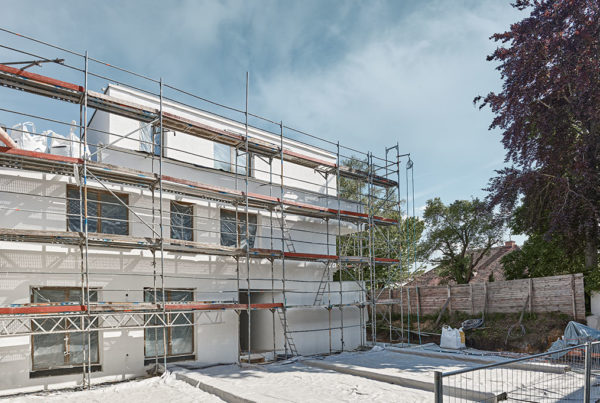

An die Fassade des Rückgebäudes wurde ein Armierungsgewebe auf das Wärmedämmverbundsystem aufgebracht um Spannungskräfte, die auf die Putzschichten wirken zu vermindern. Demnächst erfolgt der Auftrag des Oberputzes und anschließend der Rückbau des Gerüsts. Parallel zu den Arbeiten an den Außenfassaden schreitet der Innenausbau voran.
Read More
Klebelstraße
18. März 2022

Histo­ri­sches Kreuz­ge­wölbe

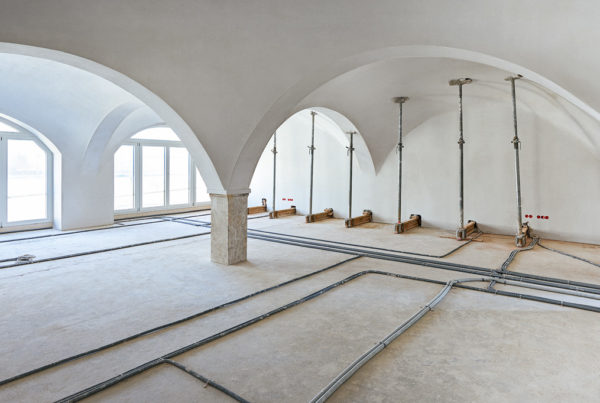

Sobald die innenliegende Tragekonstruktion für das Fassadengerüst entfernt ist, erfolgt in der Wohnung mit historischem Kreuzgewölbe die Verlegung des Estrichs. Im Anschluss beginnen die Maler- und Fliesenarbeiten. Um den besonderen Charakter der Wohnung zu betonen, wird im gesamten Wohnbereich ein massives Fischgrätparkett im beständigen Stil verlegt.
Read More
Klebelstraße
21. Januar 2022

Gewöl­be­keller

Im Kellergeschoss sind die Putzarbeiten der historischen Gewölbedecken abgeschlossen. Die Rohinstallationen von Heizung, Lüftung und Sanitär wurden größtenteils verlegt und der Estrich eingebracht. In Kürze werden die Kellertrennwände montiert und die Türzargen gesetzt.
Read More
Klebelstraße
18. Oktober 2021

Fassa­den­ar­beiten

Im Vordergebäude sind die Spengler- und Dachdeckerarbeiten sowie die Rohinstallationen von Elektro, Heizung und Sanitär fast abgeschlossen. Während die Trocken- und Innenputzarbeiten voranschreiten, beginnen der Fenstereinbau sowie die Dämmung der Fassade mit Wärmedämmverbundsystem. Parallel finden an Tiefgarage und Gewölbekeller Erd-, Abdichtungs- und Estricharbeiten statt.
Read More
Klebelstraße
12. Oktober 2021

Abdich­tung der Dach­ter­rasse

Die Flachdachkonstruktion im Rückgebäude ist vollständig abgedichtet. Im rückversetzten Staffelgeschoss des Gebäudes erfolgen derzeit die Abdichtungsarbeiten an der Dachterrasse. Parallel werden die Rohinstallationen der Gewerke Elektro, Heizung und Sanitär verlegt.
Read More
Klebelstraße
21. September 2021

Abdich­tungs­ar­beiten

Der Rohbau des Rückgebäudes mit insgesamt fünf Wohnungen ist fertiggestellt und im Inneren des Mehrfamilienhauses haben die Trockenbau- und Innenputzarbeiten begonnen. Derzeit erfolgen sämtliche Abdichtungsarbeiten. In Kürze werden die Fenster eingebaut und die Fassadendämmung angebracht.
Read More
Klebelstraße
20. September 2021

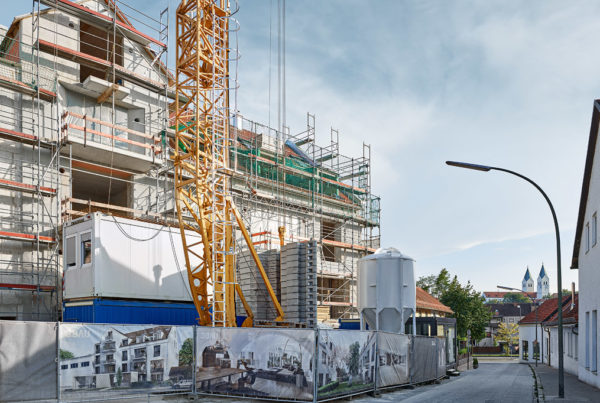

Sattel­dach

Das Satteldach des Vordergebäudes ist fast vollständig eingedeckt und die technische Rohinstallation des Mehrfamilienhauses schreitet weiter voran. Im Rückgebäude erfolgt die Abdichtung des Flachdachs und der Wohnungsterrassen sowie des für beide Mehrfamilienhäuser gemeinsamen Tiefgaragen-Geschosses.
Read More
Klebelstraße
7. Mai 2021

Beginn Innen­ausbau

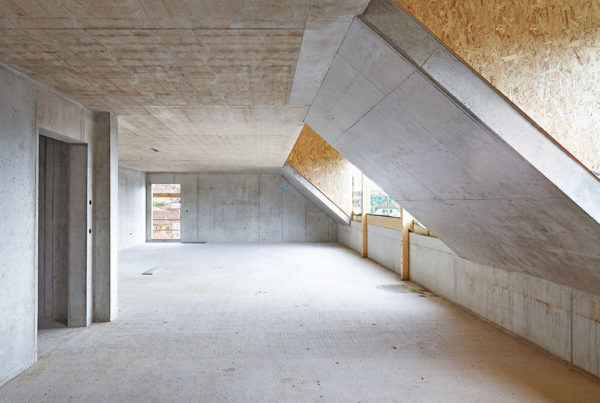

Die Dachdecker- und Spenglerarbeiten schreiten voran und das großflächige Satteldach des Vordergebäudes wird in Kürze mit den traditionellen Biberschwanzziegeln eingedeckt. Parallel erfolgen im Außen- und Innenbereich die Putzarbeiten.
Read More
Klebelstraße
6. April 2021

Zimmer­manns­ar­beiten

Während im Inneren des Mehrfamilienhauses die Vorarbeiten für die Hausinstallation durchgeführt werden, schreiten im Dachgeschoss die Zimmermannsarbeiten voran. Der Holzdachstuhl ist bereits errichtet und sobald die Volldachschalung mit Wärmedämmung auf der Satteldachkonstruktion eingebracht sind, erfolgt die Eindeckung des Daches mit Biberschwanzziegeln.
Read More
Klebelstraße
1. März 2021

Fertig­stel­lung des Dach­ge­schosses

Die oberste Geschossdecke des Mehrfamilienhauses wurde fertiggestellt und somit rückt der Abschluss der Rohbauarbeiten in greifbare Nähe. Als nächster Schritt folgt das Schließen der Gebäudehülle und die Rohinstallation der Haustechnik. Aufgrund der Hanglage bietet sich ein einzigartiger Blick über die historische Altstadt und auf den Freisinger Dom.
Read More
