Griegstraße
22. Juni 2022

Erdge­schoss

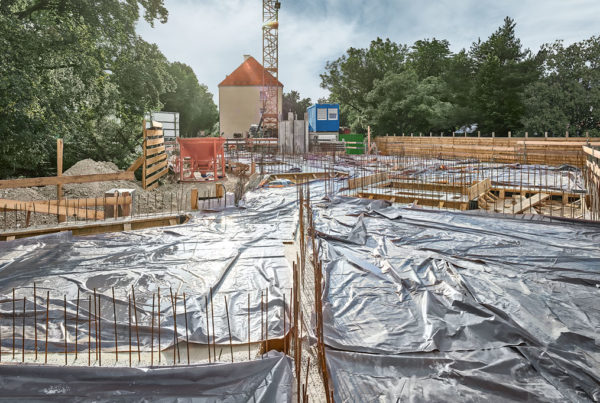

Die Rückbauarbeiten des Baugrubenverbaus sind abgeschlossen und die Decke über dem ersten Untergeschoss wurde fertiggestellt. Nach geringer Abbindezeit der Geschossdecke erfolgen die Schalungs- sowie Bewehrungsarbeiten der Außen- und Innenwände. Zeitgleich schreiten die Verfüllarbeiten des Innenhofs weiter voran und das Fassadengerüst kann gestellt werden.
Read More
Griegstraße
20. Juni 2022

Fern­wär­me­an­schluss

Um das Mehrfamilienhaus mit Heizungswärme und Warmwasser über das Münchner Fernwärmenetz zu versorgen, wird in der Griegstraße das unterirdische Rohrleitungssystem der Stadtwerke erweitert. Die Einführung in den Hausanschlussraum ist bereits erfolgt.
Read More
Griegstraße
18. Mai 2022

Rückbau des Baugru­ben­ver­baus

Nach Fertigstellung des zweiten Untergeschosses und dem Rückbau der oberen Aussteifungslage, werden nun mit Hilfe von zielgerichteter Vibration die Spundbohlen umgebungsschonend gezogen. Um die Höhenversprünge zu den umliegenden Grundstücken auszugleichen und ein Nachrutschen des Bodens zu verhindern, wurden die Arbeitsräume vorab angeböscht. Nach vollständigem Rückbau des Baugrubenverbaus werden die Rohbauarbeiten im ersten Untergeschoss in Kürze fortgesetzt.
Read More
Griegstraße
25. März 2022

Beto­nier­ar­beiten

Nachdem der Baustahl gemäß Bewehrungsplan verlegt wurde, erfolgte bei optimalen Wetterbedingungen die Betonage der Decke über dem zweiten Untergeschoss. Die frisch betonierte Decke benötigt mehrere Wochen um die optimale Festigkeit zu erreichen. Während der Aushärtungszeit beginnen die Verfüllarbeiten des Arbeitsraums sowie die Schalung und Bewehrung der Außenwände im Gartengeschoss.
Read More
Griegstraße
24. März 2022

Decken­scha­lung

Die zweigeschossige Tiefgarage des Mehrfamilienhauses steht kurz vor der Rohbaufertigstellung. Die zur Lastabtragung eingebrachten Schalungsstützen der Decke über dem ersten Untergeschoss werden nach mehrwöchiger Aushärtungszeit des Stahlbetons entfernt.
Read More
Griegstraße
28. Januar 2022

Drittes Unter­ge­schoss

Nach dem Ausbau der unteren Aussteifungslage wurde die Decke über dem dritten Untergeschoss fertiggestellt. Die Arbeitsräume wurden verfüllt und die Rückverankerung der Bohrpfähle teilweise gelöst. In den nächsten Wochen werden die Innen- und Außenwände des zweiten Untergeschosses betoniert. Nach Fertigstellung der Deckenplatte über dem zweiten Untergeschoss erfolgt der Ausbau der gesamten Aussteifung des Baugrubenverbaus.
Read More
Griegstraße
19. November 2021

Boden­platte

Die Schalung und Bewehrung der Bodenplatte ist erfolgt und die darunter liegenden Bereiche wie die Unterfahrt des Personenaufzugs und die Pumpensümpfe wurden betoniert. In den nächsten Wochen sollen die Bodenplatte betoniert, die Wände im 3. Untergeschoss geschalt und bewehrt und die fertigen Wandabschnitte betoniert werden. Parallel dazu wird die untere Aussteifungslage des Baugrubenverbaus stückweise ausgebaut.
Read More
Griegstraße
22. Juli 2021

Erdar­beiten

Die Stahlspunddielen der über zehn Meter tiefen Baugrube sind gesetzt. Im Wechsel mit den aufwendigen Aushubarbeiten wurde die Vergurtung der ersten von insgesamt zwei Aussteifungslagen eingebracht. Nachdem die letzten Tiefbauarbeiten abgeschlossen sind, wird die Sauberkeitsschicht betoniert. Im Anschluss erfolgt der Rohbaubeginn.
Read More
Griegstraße
14. Oktober 2020

Baugru­ben­verbau

Nachdem die Rotlage abgetragen und der Voraushub abgeschlossen ist, beginnt die Herstellung des Baugrubenverbaus. In den nächsten Wochen werden zur Baugrubensicherung Stahlspunddielen in den Boden einvibriert. Im Anschluss erfolgen zeitgleich der Aushub der Baugrube und die Einbringung der hydraulischen Stützen.
Read More
Griegstraße
4. März 2020

Abbruch­ar­beiten

Nachdem auf dem Grundstück sämtliche Baumschutzmaßnahmen durchgeführt und die alte Bausubstanz sorgfältig entkernt wurde, beginnen die Abbrucharbeiten. Im Anschluss erfolgen die Erdarbeiten und der Aushub der Baugrube.
Read More
